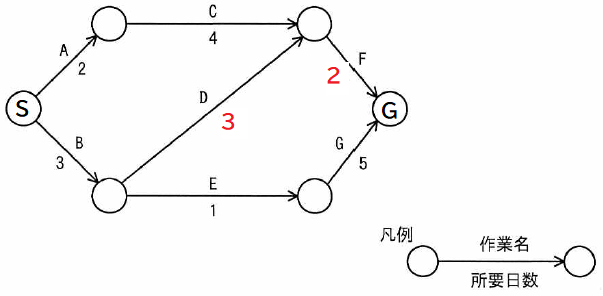

図のアローダイアグラムに基づき作業を行った結果、作業Dが2日遅延し、作業Fが3日前倒して完了した。 作業全体の所要日数は予定と比べてどれくらい変化したか。
ア | 3日遅延 |
イ | 1日前倒し |
ウ | 2日前倒し |
エ | 3日前倒し |
答え ウ
【解説】
問題のアローダイアグラムのSからGに至るパス毎の所要日数は
@A→C→F:11日
AB→E→G:9日
BB→D→F:9日
なので、全体の所要日数は最も長い@の11日になる。
作業Dが2日遅延し、作業Fが3日前倒して完了したときのSからGに至るパス毎の所要日数は
@A→C→F:8日
AB→E→G:8日
BB→D→F:9日
なので、全体の所要日数は最も長いBの9日になる。
したがって、2日前倒し(ウ)することができた。
【キーワード】
・アローダイアグラム
