図1に示すプロジェクト活動は、作業Cの終了がこの計画から2日遅れたので、このままでは当初に計画した総所要日数で終了できなくなった。

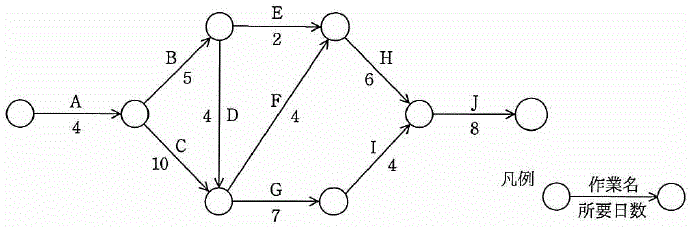

図1 プロジェクト活動(当初計画)
作業を見直したところ、作業Iは作業Gの全てが完了していなくても開始できることが分かったので、ファストトラッキングを適用して、図2に示すように計画を変更した。 計画変更後の総所要日数は当初計画と比べてどのように変化するか。

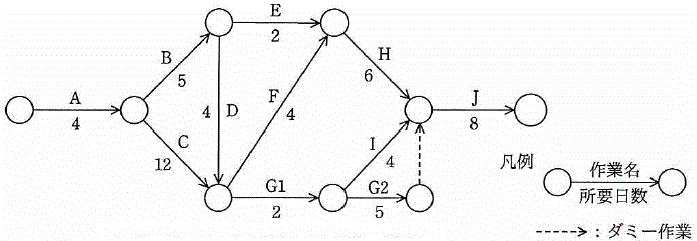

図2 プロジェクト活動(変更後計画)
| ア | 4日減少する。 |
| イ | 2日減少する。 |
| ウ | 1日増加する。 |
| エ | 2日増加する。 |
答え ウ
【解説】
当初の計画のクリティカルパスを探すと、A(4)→C(10)→G(7)→I(4)→J(8)で、総所要日数は33日である。
変更後の計画クリティカルパスを探すと、A(4)→C(12)→F(4)→H(6)→J(8)で、総所要日数は34日である。
したがって、変更による総所要日数の変化は、当初計画から1日増加する。(ウ)
【キーワード】
・アローダイアグラム
・ファストトラッキング
